穩增長促發展攻堅年?|?“巳”如破竹,寧夏春季水利工程建設熱潮涌
2025-02-10 11:24:20
2025-02-10 11:24:20    來源:寧夏日報客戶端

  2月8日,記者從自治區水利廳獲悉,開年以來,水利廳認真落實自治區“穩增長促發展攻堅年”行動部署,以重點項目為抓手,謀早謀先,加強水利項目謀劃儲備,加快水利工程建設進度。截至目前,全區已復工水利工程6項,其中七星渠清水河渡槽更新改造、七星渠進水閘更新改造、固海長山頭渡槽更新改造、銀川市七子連湖示范片區水環境提升4項工程冬季不停工,固海大戰場泵站、高干渠渠道砌護2項工程已全面復工,力爭實現一季度水利工程建設“開門紅”。

  據介紹,自治區正在施工的6個項目,全力以赴加快建設進度,推動形成更多實物工作量;對擬續建復工的38個項目,水利廳抓緊備工備料,確保天氣轉暖后全部復工建設;對新開工的25個項目,水利廳協調相關部門盡快完成項目前期審批手續辦理、招投標、資金落實、征地拆遷、水土保持補償費繳納等準備工作,確保提早開工建設。

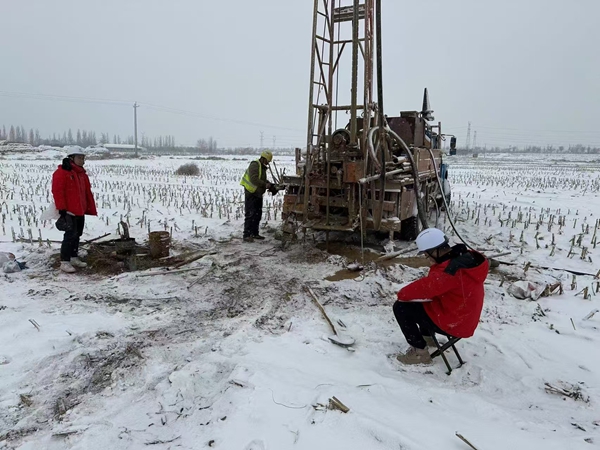

寧夏水利水電勘測設計研究院工作人員春節堅守項目一線。

  同時,為保障七星渠進水閘、大戰場泵站等項目現場過年不停工以及青銅峽灌區現代化改造等項目前期加快推進,寧夏水利水電勘測設計研究院5個重點工程項目組共計85人,放棄春節休假,堅守項目一線,加班加點進行圖紙繪制、方案優化、解決現場問題,全力保障工程項目進度。

  截至目前,青銅峽灌區現代化改造工程項目組已完成初步設計送審稿;賀蘭山東麓防洪項目組正在為3月18日順利開工進行最后沖刺;沙坡頭灌區現代化改造工程項目組正在根據審查意見加緊修改完善可研報告,計劃于3月15日完成審定稿;銀川市水洞溝流域現代化改造工程項目組正在根據審查意見加緊修改完善可研報告,計劃于2月28日前完成審定稿,為在汛期前消除隱患全力沖刺。

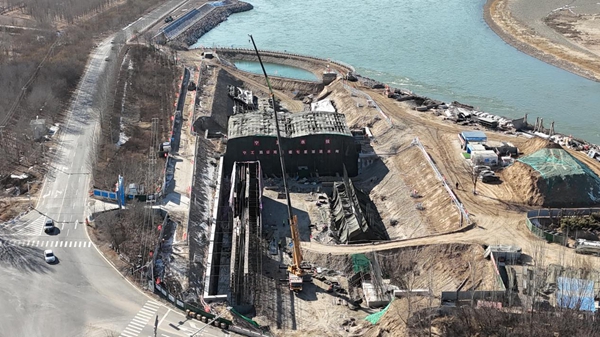

七星渠進水閘改造工程。

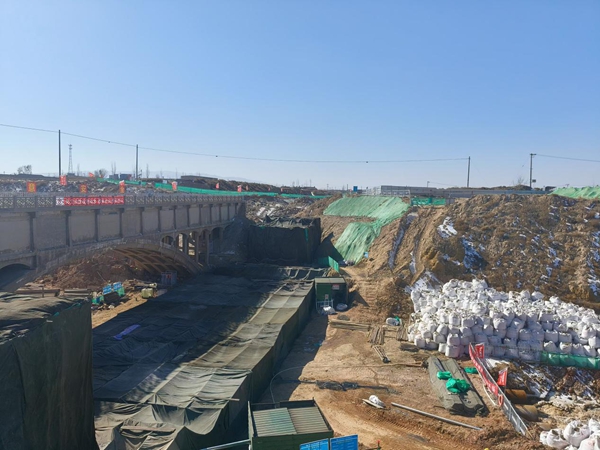

  近期,我區持續處于低溫寒冷天氣,但在七星渠進水閘改造現場依然一派火熱施工場面。施工單位按照審批的高大模板支護危大工程方案,認真落實各項技術和管理措施,建設者們加班加點連續工作36小時,按既定計劃完成土石圍堰填筑106米、澆筑抗滑樁174根,水閘閘室底板、閘墩已全部澆筑。目前正在抓緊實施上游護坡、下游聯結段擋土墻的澆筑,計劃于3月20日前完成上游聯結段護坡、下游聯結段擋土墻的澆筑及全部水下主體工程。

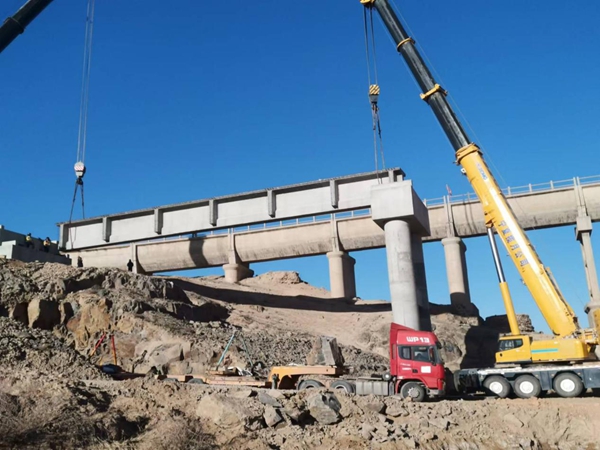

七星渠跨清水河渡槽工程。

  清水河畔,低溫冰雪和凜冽寒風給水利施工一線帶來了嚴峻考驗和挑戰,但清水河渡槽冬季施工現場卻是機械穿梭忙碌,設備、材料陸續進場,吹響了新一年的沖鋒號角。截至目前,工程已完成1號至6號渡槽重力墩與拱座澆筑,以及盤扣式腳手架進場報驗、腳手架底板澆注、預壓噸袋等準備工作,為搭設混凝土雙曲拱拱圈滿堂腳手架及荷載預壓打好了基礎。

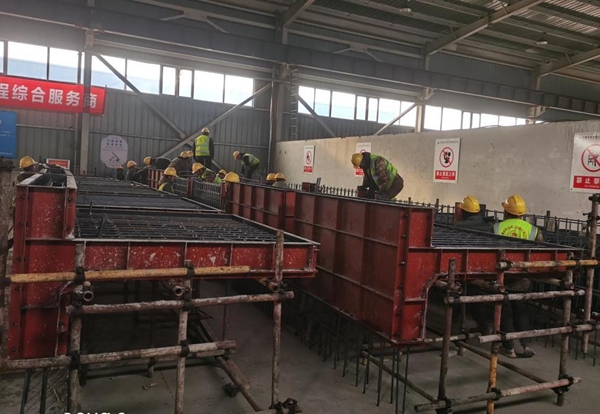

七星渠現代化改造高干渠砌護工程。

  在高干渠砌護工程現場,施工單位正開足馬力預制渠道砌護T型構件,900余塊成型構件已整齊堆放在現場,采用蒸汽養護方式加快混凝土強度增長速度,截至目前,已預制完成T型預制構件500余塊,計劃在3月初完成全部預制工作,為后續渠道砌護提供安全保障。


固海揚水工程長山頭渡槽工程。

  進入冬季以來,固海揚水工程長山頭渡槽工程項目部通過搭設加厚保溫棚,采用火爐+蒸汽養生+電暖風機相結合的保溫養生工藝,進行主壩段渡槽底板澆筑施工任務。截至目前,工程已完成53節槽殼預制、24節排架預制及吊裝、31座重力墩澆筑、21片T型梁預制及吊裝、14節現澆段槽殼澆筑、進口段土石方開挖。計劃2月底前完成剩余28節槽殼吊裝及進出口段土石方開挖回填任務。


固海大戰場泵站改造工程。

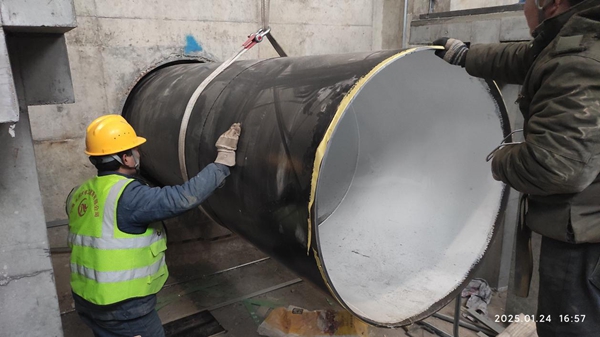

  在大戰場泵站更新改造工程現場,水利建設者在確保安全質量前提下趕工期、搶進度,有序開展泵站進出水管道及控制柜等設施設備安裝。截至目前,泵站進水前池、進水閘閘室、變電站基礎、主廠房機墩及操作平臺已澆筑完成,正加速推進主機水泵安裝及控制設備安裝,力爭在3月中旬滿足空載運行條件。

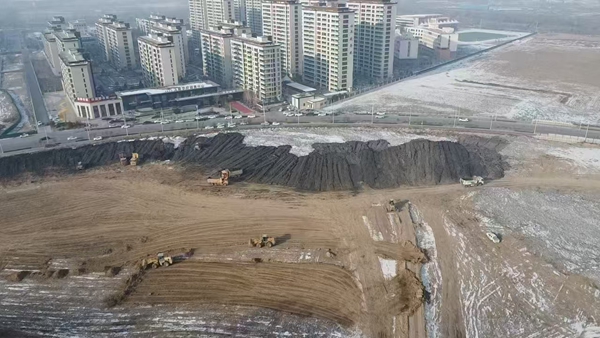

七子連湖示范片區水環境提升項目。

  在七子連湖北湖區域建設現場,數十輛挖機、推土機和渣土車同時作業,進行地形整理和土方清運工作,一派熱火朝天景象。七子連湖水環境提升項目通過實施水生植被修復工程、生態緩沖帶修復工程、水動力改善工程等,改善基底環境,增加水體流動性,進一步提升項目區整體水環境。截至目前,項目已完成水下地形整理(開挖),建設格賓石籠777立方米、永寧路底涵出口防護1個,項目進度35%,預計6月底前主體工程完工。(寧夏日報記者 裴云云 文/圖)
